大阪市内マンション「横井第3ビル 様」の連結送水管の改修工事4

施工内容

今回は大阪市内の7階建てマンションで消防設備のひとつである連結送水管の改修工事及び放水試験・消防検査の写真です。

1967年竣工物件なので経年劣化が激しく、連結送水管の埋設部分が漏水しており点検でそれが発覚、改修工事となりました。

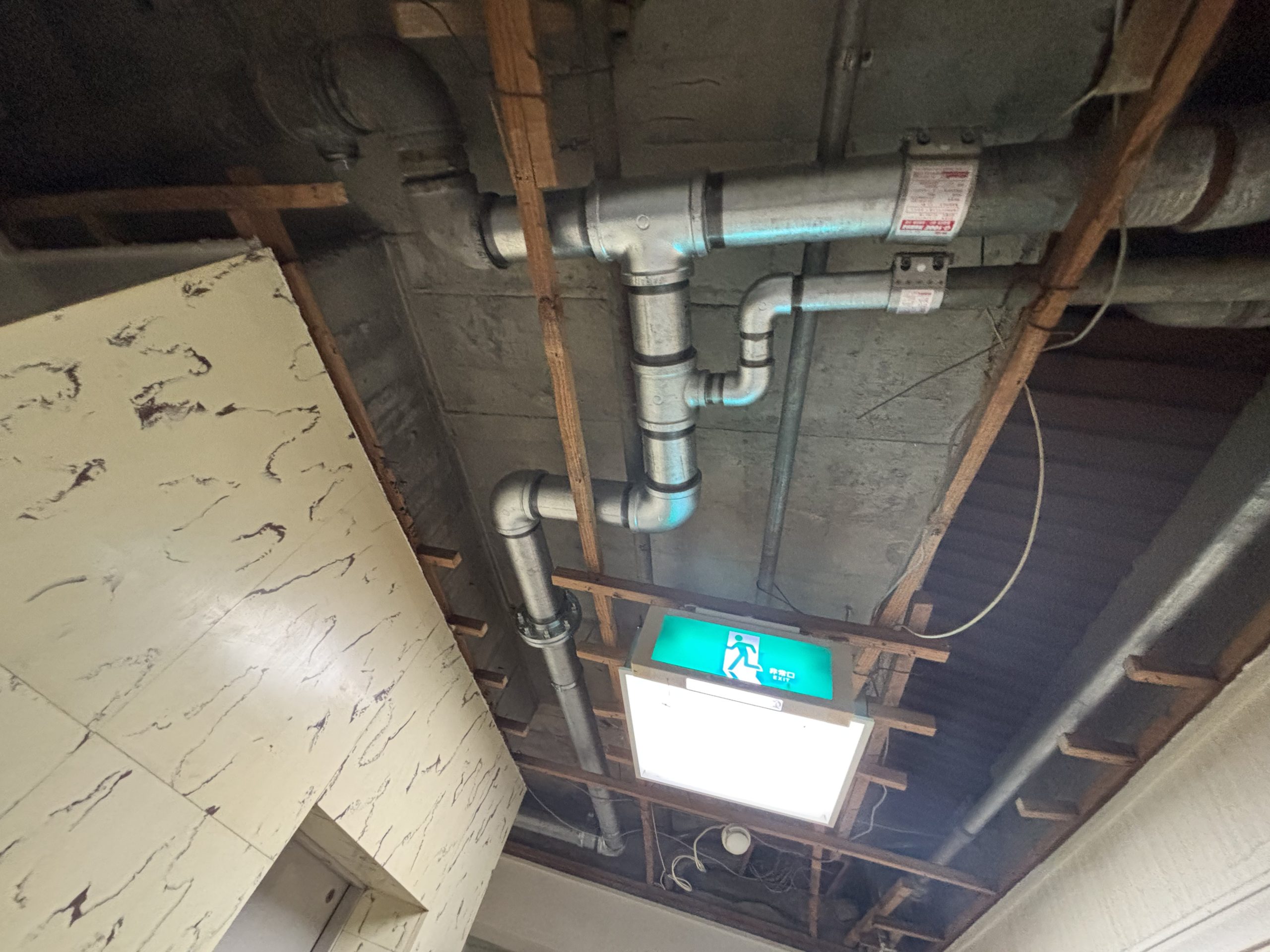

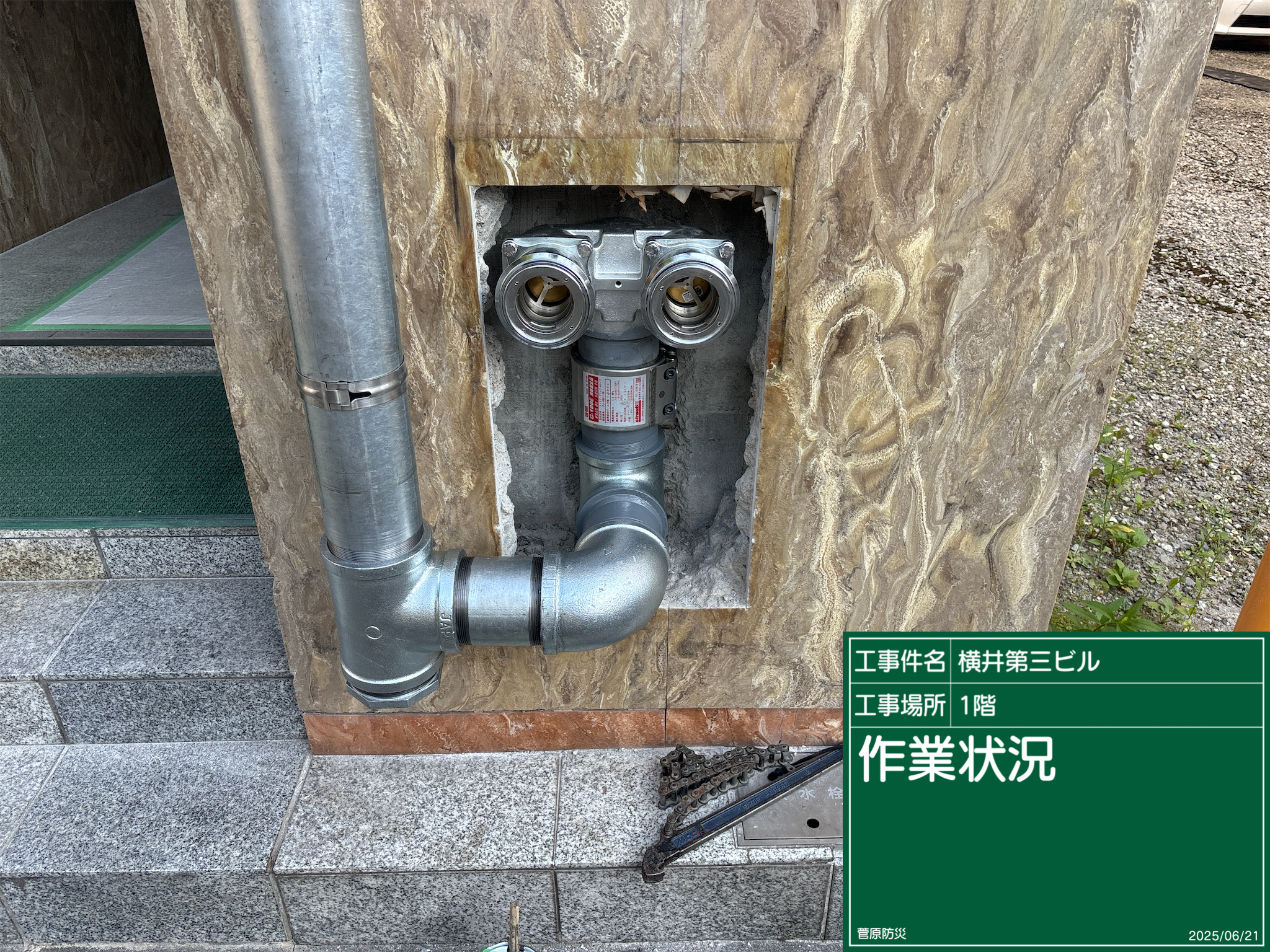

工事内容は、埋設部分から上階へ立ち上がっている露出配管を切断し、既存の送水口~切断部分までを可能な限り撤去・送水口~切断部分までの配管を

新たに設置するというものです。

埋設部分での漏水は大変多く、お問い合わせいただく原因の大半を占めております。



工事の10日前までに所轄の消防署へ届出を提出。

届出提出の10日後以降から配管工事が始まりました。

配管工事は1週間で完了しました。

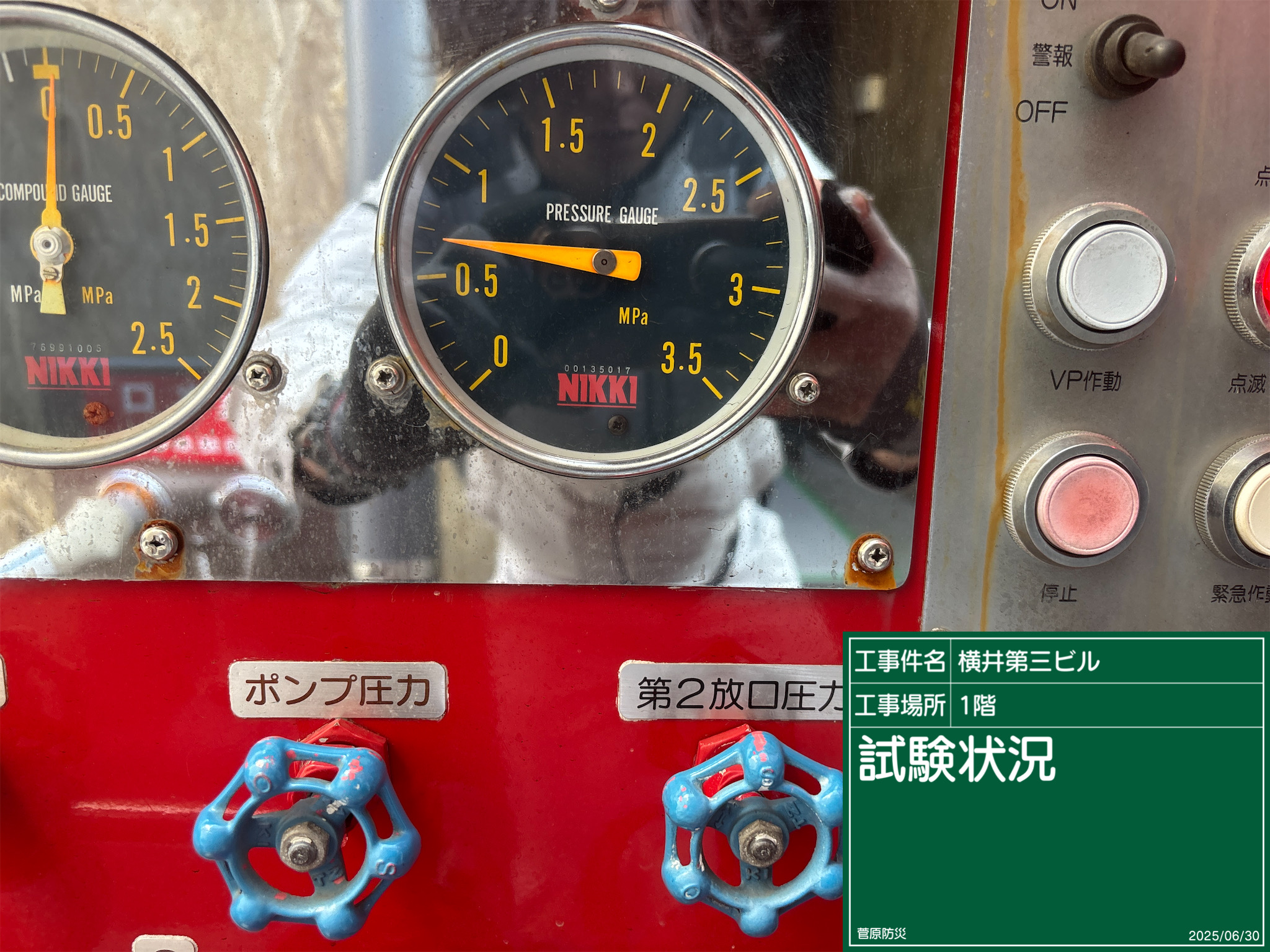

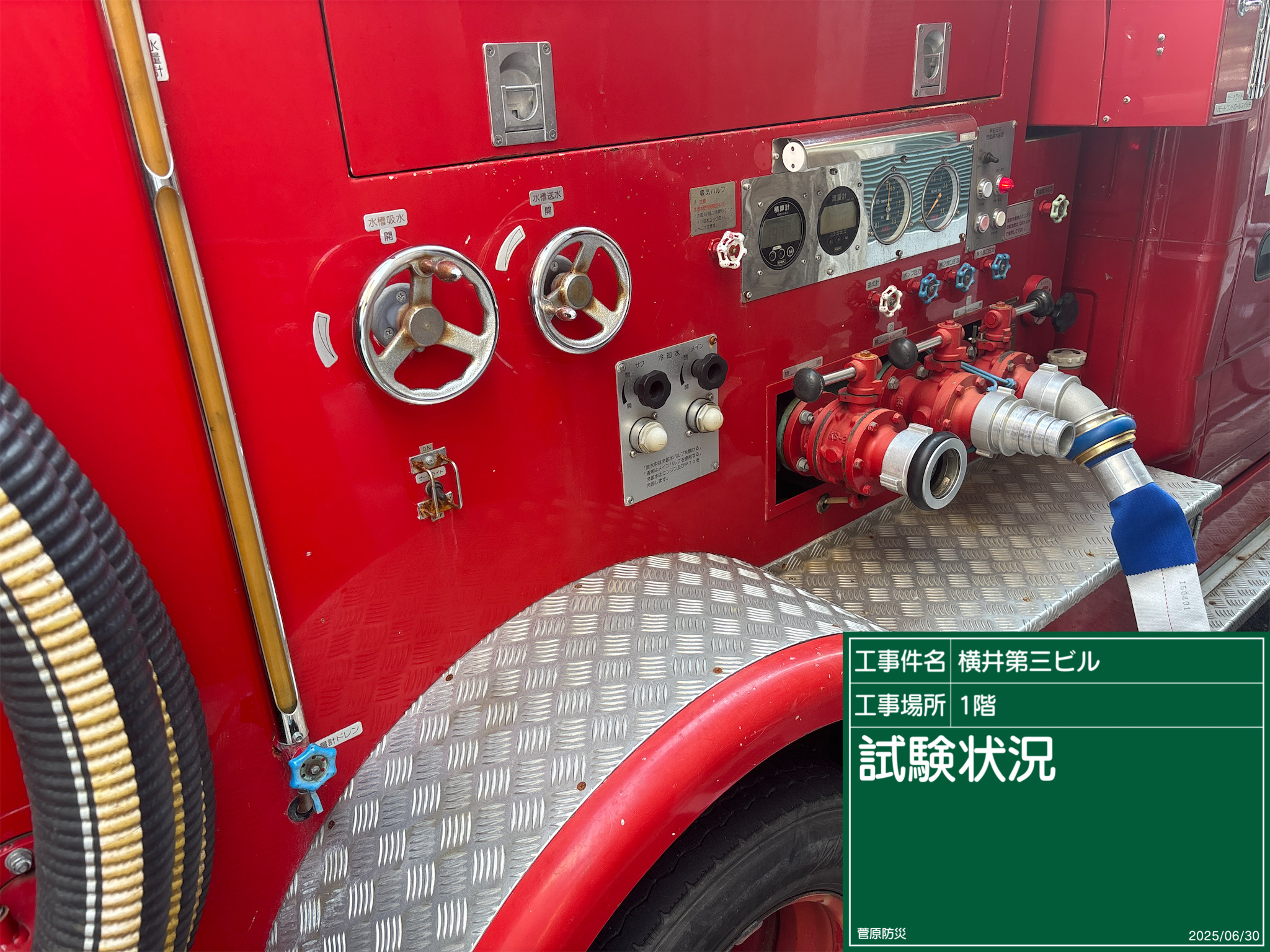

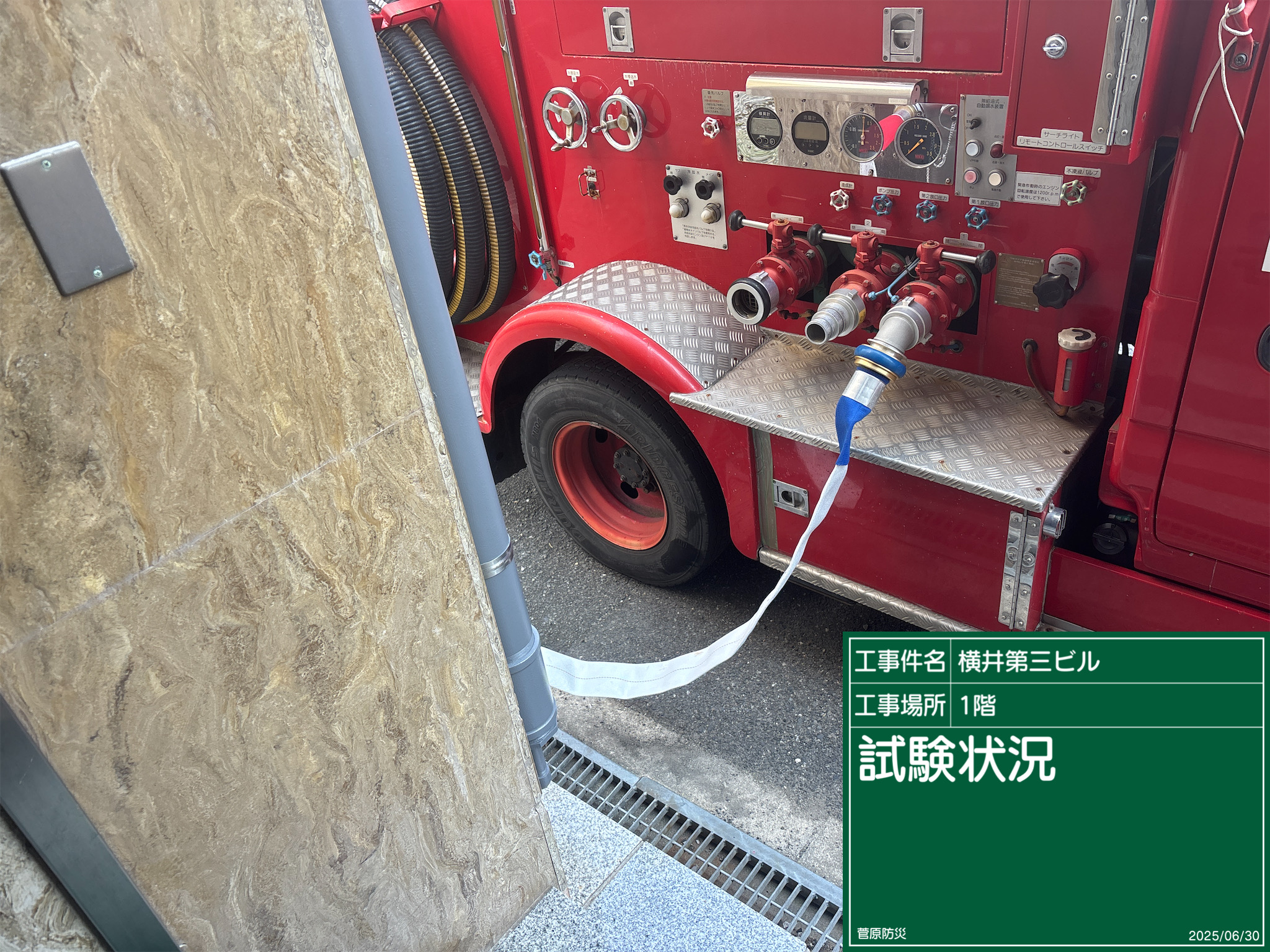

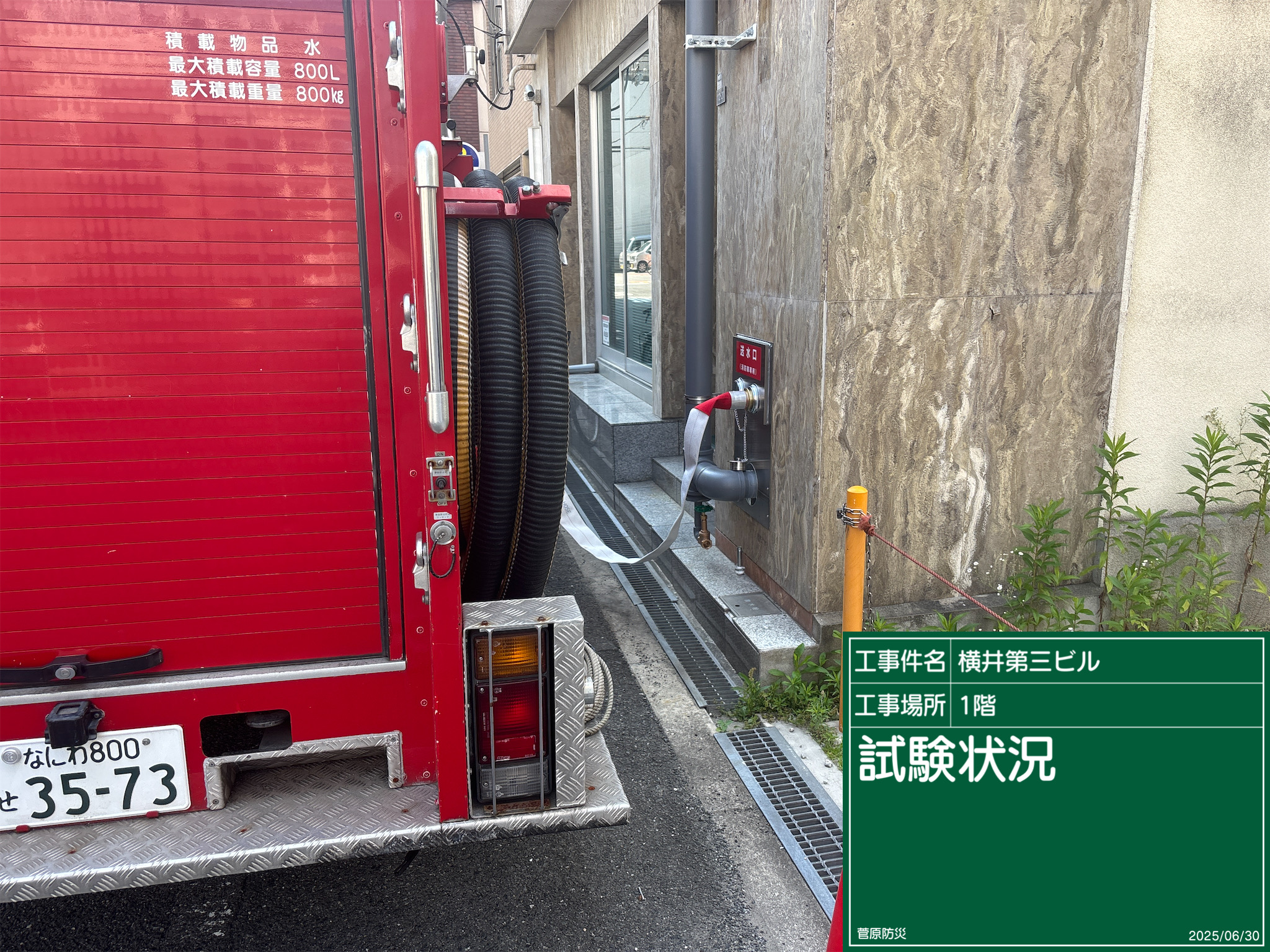

施工後は屋上にある補給水槽から充水し、消防ポンプ車による送水・放水試験を実施します。

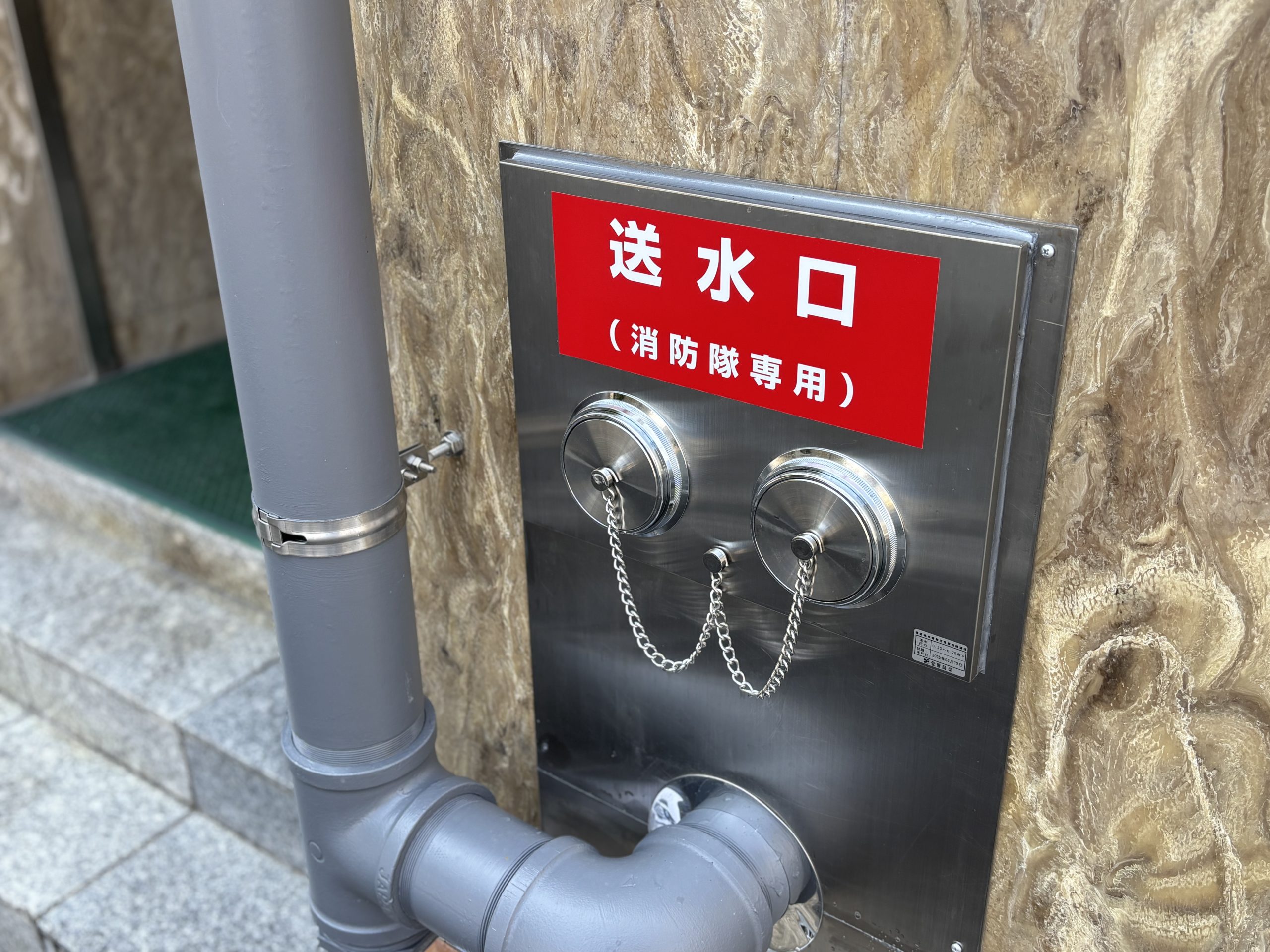

放水試験結果を消防署へ提出し、消防検査を受け無事合格となりました。



費用

本案件の契約締結から10日程度で検査済み証を受け、工事完了となりました。

なお配管工事については現場ごとにお見積りが必要となりますのでご了承ください。
